Renovering af kloak, vand og fjernvarme, Harhoff Allé, Hovmarksvej, Brogade og Jørgen Roedsvej

I det centralt beliggende boligområde ved Harhoffs Allé i Ringsted midtby har JHH A/S gennemført en omfattende infrastrukturel opgradering, som inkluderede komplet separatkloakering samt renovering og udskiftning af alle eksisterende forsyningsledninger.

PROJEKTTYPE
??

SPECIALER
Anlægsarbejde

UDFØRT
2022-2024

Projektet blev udført i tæt bebygget boligområde med stor fokus på miljøforhold, trafikhåndtering og beboerkoordinering.

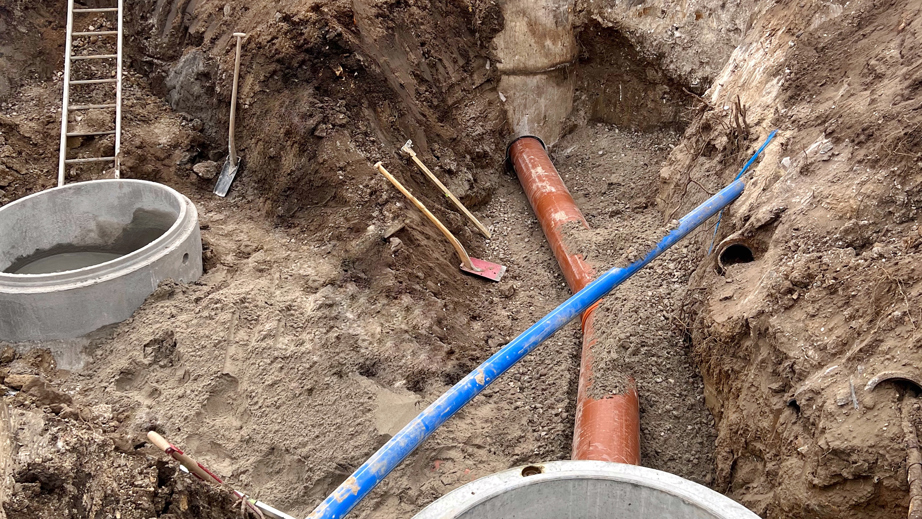

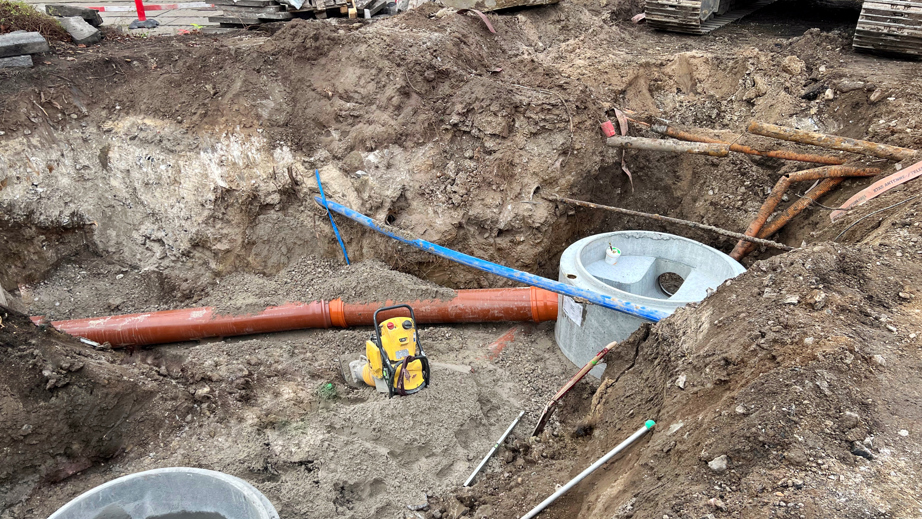

Separatkloakering og afvanding

  • Etablering af ca. 4.000 meter nye regn- og spildevandsledninger i dimensioner op til Ø600 mm, inkl. tilslutning af samtlige stikledninger til ejendommene
    samt etablering af skelbrønde.
  • Nedlæggelse og bortgravning af eksisterende fællessystem, herunder fjernelse af gamle betonkanaler og afpropning af uanvendte ledninger.
  • Alt kloakarbejde blev udført i henhold til DS 432 og Ringsted Kommunes specifikationer for separatkloakering.



Miljøforhold og forurenet jord

  • Under opgravningerne blev der konstateret omfattende forekomster af cyanidforurenet jord, hvilket medførte, at gravearbejderne skulle udføres under skærpede miljø- og sikkerhedsprocedurer.
  • Jorden blev håndteret i henhold til Region Sjællands anvisninger, herunder sortering, prøvetagning, mellemdeponering og bortkørsel til godkendt modtageranlæg.
  • Arbejdet blev udført i tæt samarbejde med miljøtilsyn og med løbende dokumentation af jordhåndtering og arbejdsmiljøforhold.

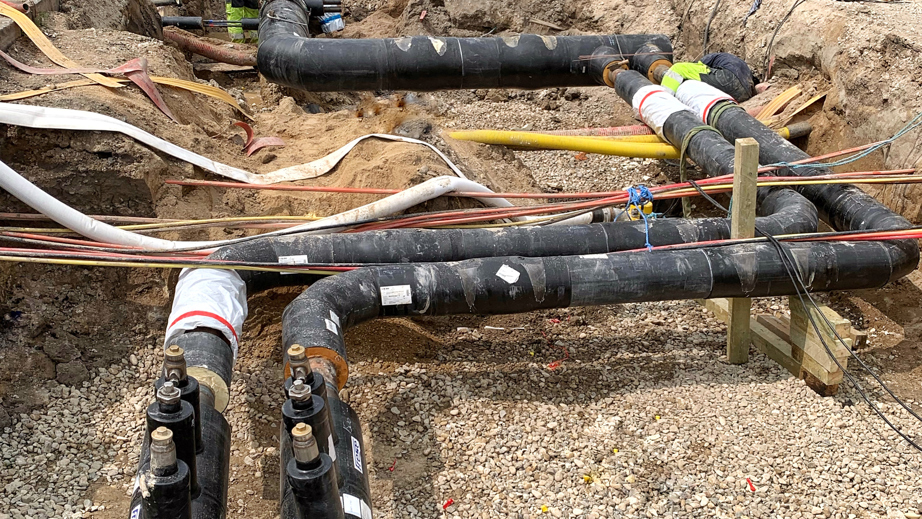

Fjernvarme og vandforsyning

  • Udskiftning af ca. 2.000 meter hovedledninger for fjernvarme, inkl. etablering af tilhørende stikledninger i præisolerede stålrør, med muffesvejsning
    og tæthedsprøvning iht. fjernvarmebranchen krav (norm EN 13941).
  • Udskiftning af ca. 2.000 meter hovedvandledninger i PE100 RC SDR11 med dimensioner op til Ø225 mm, inkl. stikledninger og ny hovedventilinstallation.
    Samtlige vandinstallationer blev trykprøvet og kloreret efter gældende standarder.

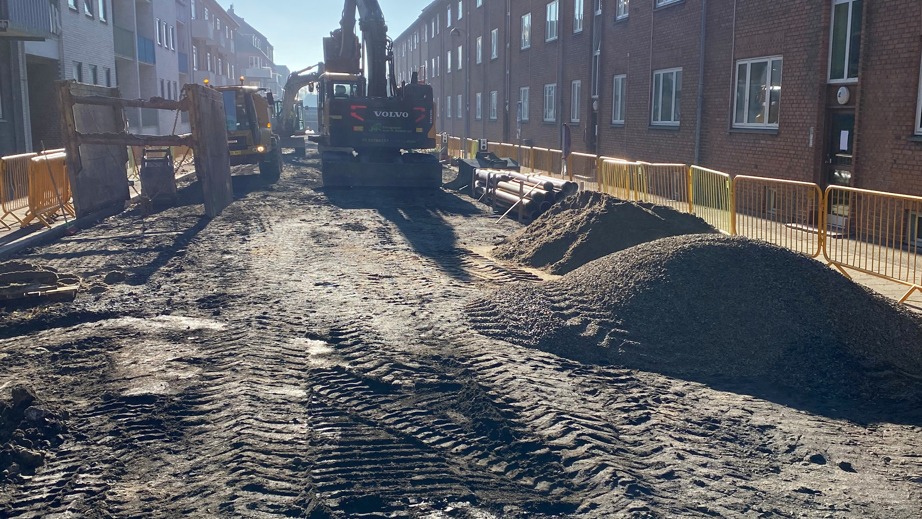

Trafik- og beboerhåndtering

  • Gennem hele projektperioden blev der etableret midlertidige afspærringer og omkørselsruter i tæt dialog med kommunen og politiet for at sikre både trafiksikkerhed og fremkommelighed for beboere.
  • Der blev udarbejdet og udsendt varslinger til beboerne forud for alle arbejder, inkl. orientering om afbrydelser, adgangsforhold og forventet tidsplan.
  • Midlertidige adgangsveje, træbroer og ganglinjer blev etableret, så beboerne havde adgang til deres ejendomme under hele anlægsperioden.

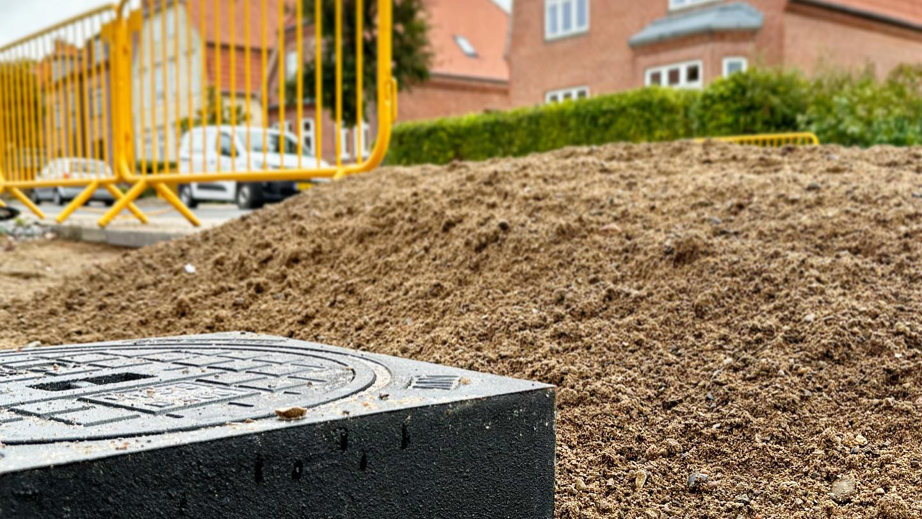

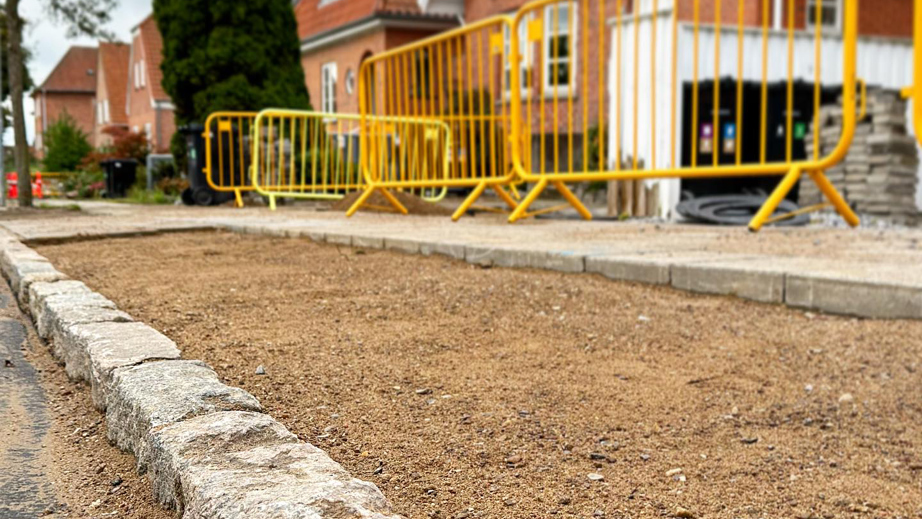

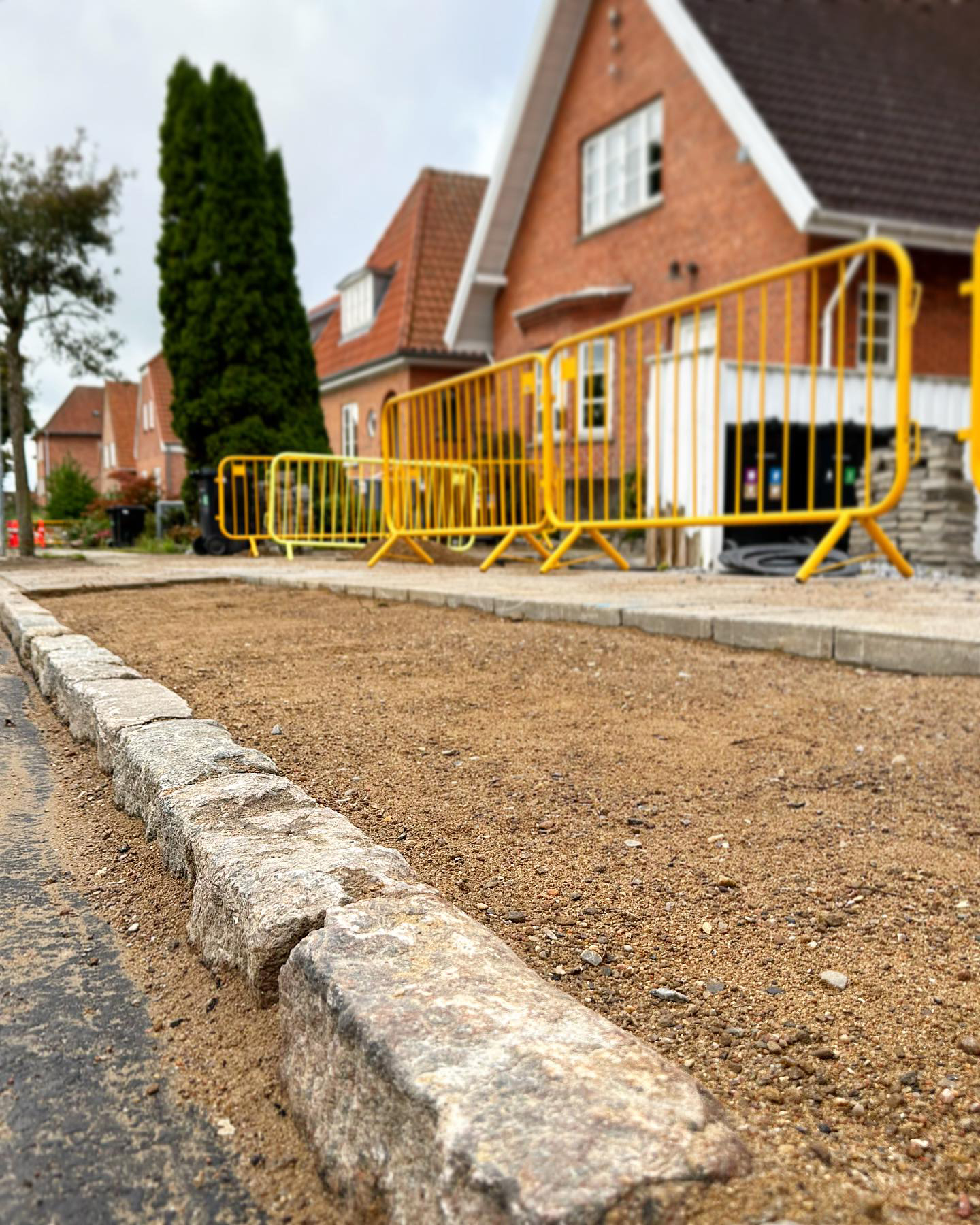

Overfladearbejder og reetablering

  • Efter afslutning af ledningsarbejderne blev ca. 10.000 m² fortovs- og vejarealer reetableret med nye asfaltbelægninger, kantsten og flisebelægning.
  • Der blev desuden udført terrænregulering og ny beplantning, hvor det var nødvendigt.
  • Samtlige overflader blev afleveret i henhold til kommunens vejstandard og kvalitetssikret ved opmåling og visuel gennemgang.



Kvalitetssikring og dokumentation

  • Projektet blev gennemført med omfattende kvalitetssikringsprogram,
    herunder løbende fotodokumentation, kontrolskemaer, tæthedsprøvninger, trykprøvninger og materialedokumentation.
  • Alle ledningsregistreringer blev indmålt med GPS og leveret i GIS-format til forsyningens driftssystem.
  • Dokumentation for miljøhåndtering, prøveresultater og deponeringsattester blev afleveret til Region Sjælland.

Særlige udfordringer og løsninger

  • Projektets største tekniske og miljømæssige udfordring var håndtering af cyanidforurenet jord. For at minimere spredning og eksponering blev der arbejdet
    i lukkede grave med afskærmning og anvendelse af åndedrætsværn og beskyttelsesudstyr.
  • Samtidig blev der etableret kontinuerlig overvågning af luftkvalitet i arbejdsområdet for at sikre arbejdsmiljø og omgivelser.
  • På grund af den tætte bebyggelse og snævre vejforløb blev flere strækninger udført med styret underboring og graveteknisk tilpasning.



Tidsplan og samarbejde

Arbejderne blev gennemført over en periode på ca. 12 måneder i et tæt samarbejde med Ringsted Kommune, Ringsted Forsyning A/S og Region Sjælland. Projektet blev
afleveret til tiden og inden for de fastlagte budgetrammer.

Vil du vide mere?

Anna Kristensen

Projektleder og medejer

+45 24523746
ak@j-hh.dk

Projektdetaljer

RÅDGIVER
Lyngkilde A/S

BYGHERRE
Ringsted Forsyning A/S

ENTREPRISEFORM
Hovedentreprise

ENTREPRISESUM
DKK 43.000.000,-

Dette er en overskrift til spotfeltet

Her står der en teasertekst som fortæller noget om det indhold man finder på siden. Det bliver spændende!

Dette er en overskrift til spotfeltet

Her står der en teasertekst som fortæller noget om det indhold man finder på siden. Det bliver spændende!

Flere referencer inden for anlægsarbejde
